Aby wykonać izolację pionową fundamentów, należy oczyścić i zagruntować ścianę, a następnie nałożyć co najmniej dwie warstwy masy bitumicznej (KMB), szlamu uszczelniającego lub papy termozgrzewalnej. Istotne jest szczelne połączenie z izolacją poziomą i zabezpieczenie miejsc newralgicznych. W dalszej części artykułu szczegółowo omawiamy każdy etap tych prac.
Dlaczego izolacja pionowa fundamentów jest konieczna?
Fundamenty nieustannie stykają się z wilgocią zawartą w gruncie. Nawet w przepuszczalnych piaskach woda opadowa wędruje w dół i może podchodzić kapilarnie w strukturę betonu czy bloczków. Bez szczelnej bariery dochodzi do stopniowego niszczenia materiału – pękania, kruszenia, a zimą do uszkodzeń mrozowych.
Woda w murach obniża też ich izolacyjność cieplną. Budynek traci więcej energii, a w pomieszczeniach przyziemia pojawia się wilgoć, grzyb i nieprzyjemny zapach. Zarodniki pleśni stanowią zagrożenie dla układu oddechowego domowników. Dlatego hydroizolacja pionowa to nie tylko ochrona konstrukcji, ale i zdrowy mikroklimat wewnątrz.
Izolacja pionowa powinna tworzyć ciągłą, bezszwową powłokę i być szczelnie połączona z izolacją poziomą.
Jak dopasować rodzaj izolacji do warunków gruntowych?
O wyborze technologii decyduje przede wszystkim poziom wód gruntowych i przepuszczalność gruntu. Inne rozwiązanie sprawdzi się na żwirach, gdzie woda szybko odpływa, a inne na glinach zatrzymujących opady wokół ław fundamentowych. Projektant na podstawie badań geotechnicznych określa, czy wystarczy lekka izolacja przeciwwilgociowa, czy konieczna będzie izolacja przeciwwodna.
Lekka izolacja przeciwwilgociowa
Lekka izolacja chroni przed wilgocią gruntową i wodą opadową. Stosuje się ją, gdy poziom wód gruntowych jest stale poniżej posadowienia budynku, a grunt dobrze przepuszcza wodę – jak piaski czy żwiry. Do wykonania używa się zwykle cienkowarstwowych mas polimerowo-bitumicznych lub emulsji asfaltowych.
Nakłada się je w dwóch warstwach bez zbrojenia. Po związaniu tworzą elastyczną powłokę, która zmniejsza nasiąkliwość betonu. Taka hydroizolacja jest wystarczająca w typowych warunkach, gdzie nie występuje ciśnienie hydrostatyczne.
Średnia izolacja przeciwwodna
Średnią izolację stosuje się na gruntach nieprzepuszczalnych, np. glinie, gdzie woda opadowa może stagnować w wykopie. Warunek pozostaje ten sam – lustro wód gruntowych poniżej fundamentów. Hydroizolacja musi tu wytrzymać okresowe nasiąkanie i większą wilgotność.
Podstawę stanowi masa KMB (polimerowo-bitumiczna) z wkładką zbrojącą lub szlamy uszczelniające, często elastyczne. Dopuszcza się też zastosowanie modyfikowanych pap termozgrzewalnych. Krytyczne znaczenie ma dokładne wtopienie zbrojenia, które zapobiega pękaniu powłoki przy mikropęknięciach podłoża.
Ciężka izolacja przeciwwodna
Ciężka izolacja jest niezbędna, gdy fundamenty są narażone na stałe lub okresowe parcie wody gruntowej. Woda wywiera wówczas ciśnienie hydrostatyczne, które mogłoby przebić standardową powłokę. Takie warunki wymuszają zastosowanie materiałów o wysokiej wytrzymałości i pełnej szczelności.
Najskuteczniejszym rozwiązaniem jest połączenie masy KMB z wkładką zbrojącą oraz dodatkowa warstwa szlamu uszczelniającego. Całość tworzy grubą, bezszwową membranę odporną na długotrwałe obciążenie wodą. W takich sytuacjach warto też wykonać drenaż opaskowy odprowadzający nadmiar wody sprzed ściany.
Wybór konkretnych produktów powinien być potwierdzony kartą techniczną i zaleceniami producenta. Poniższa tabela zestawia podstawowe różnice między typami izolacji:
| Rodzaj izolacji | Warunki gruntowe | Przykładowe materiały | Zbrojenie |
| Lekka | Przepuszczalne, woda gruntowa poniżej fundamentów | Emulsje asfaltowe, cienkie masy KMB | Nie |
| Średnia | Słabo przepuszczalne, okresowe zaleganie wody opadowej | Masa KMB, szlamy elastyczne, papy modyfikowane | Wkładka z włókna szklanego lub poliestru |
| Ciężka | Wysoki poziom wód gruntowych, ciśnienie hydrostatyczne | Grubowarstwowa masa KMB + szlamy uszczelniające | Tak, często podwójna warstwa |
Jak przygotować podłoże pod hydroizolację?
Przed nałożeniem jakiejkolwiek powłoki ściana fundamentowa musi być odpowiednio przygotowana. Zaniedbanie tego etapu nawet przy najlepszych materiałach prowadzi do odspojeń i przecieków. Podłoże powinno być stabilne, odtłuszczone i pozbawione luźnych fragmentów. Wszelkie nierówności czy ostre krawędzie zeszlifowuje się, a ubytki wynikające z technologii betonowania – starannie wypełnia.
Czynności wstępne obejmują kilka działań:
- usunięcie starych warstw izolacji, jeśli fundament był wcześniej zabezpieczany,
- oczyszczenie powierzchni z pyłu, błota i mleczka cementowego,
- wyrównanie większych ubytków i raków zaprawą naprawczą,
- wypełnienie fug między bloczkami betonowymi masą uszczelniającą,
- zagruntowanie całej powierzchni preparatem zalecanym przez producenta właściwej hydroizolacji.
Jak wykonać izolację pionową – krok po kroku?
Oczyszczenie i wyrównanie ściany
Pierwszym krokiem jest mechaniczne usunięcie resztek betonu przylegającego, ostrych występów i warstwy mleczka cementowego. Do tego celu używa się szczotek stalowych lub myjek ciśnieniowych. W miejscach, gdzie beton ma głębokie ubytki, nakłada się zaprawę PCC – szybkowiążącą i dobrze sczepną z podłożem.
Szczególną uwagę zwraca się na styki ławy i ściany fundamentowej, bo to tam najczęściej pojawiają się kapilarnie podciągana wilgoć. Jeśli w ścianie znajdują się rury kanalizacyjne, ich obejścia trzeba tymczasowo zabezpieczyć przed zanieczyszczeniem.
Gruntowanie
Zagruntowanie zwiększa przyczepność masy hydroizolacyjnej i wyrównuje chłonność podłoża. Stosuje się preparaty bitumiczne – emulsje gruntujące – naniesione pędzlem ławkowcem lub wałkiem malarskim. Warstwa gruntu musi wyschnąć przed nałożeniem właściwej izolacji, co zazwyczaj trwa od 2 do 4 godzin w zależności od temperatury i wilgotności powietrza.
Nakładanie pierwszej warstwy masy

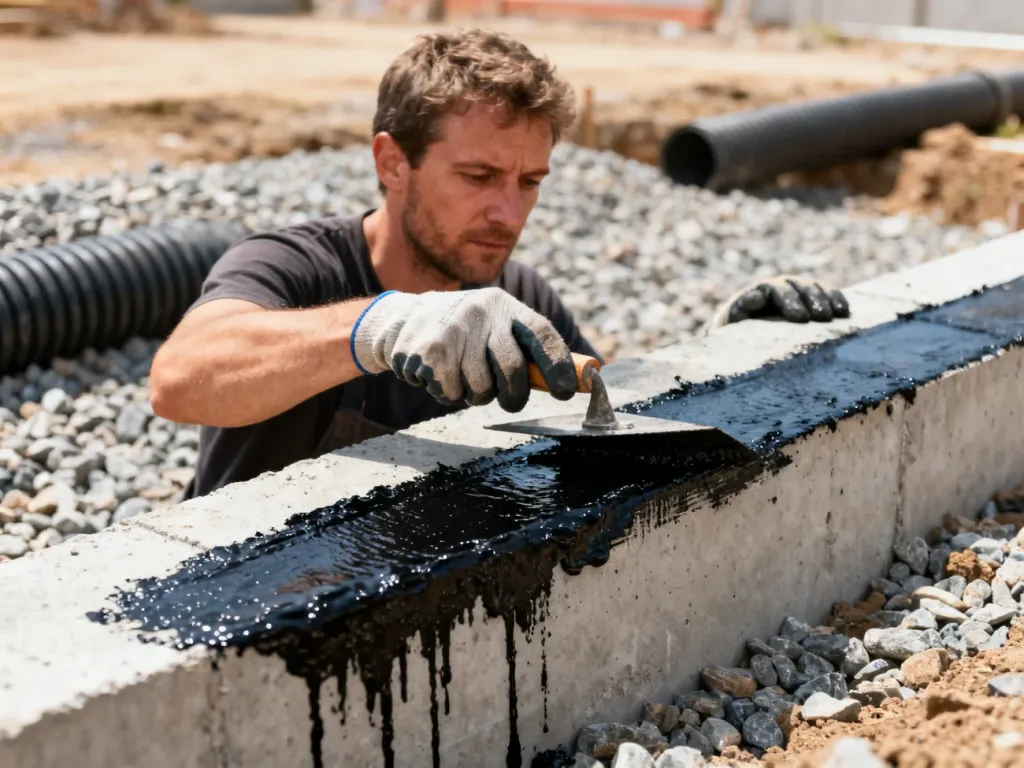

Główną hydroizolację wykonuje się z masy KMB, szlamu mineralnego lub papy termozgrzewalnej. Masy bitumiczne rozprowadza się pędzlem lub szpachelką pionowymi pasami, zaczynając od dołu ściany. Szlamy uszczelniające najlepiej zacierać pacą metalową, wcierając je w pory betonu. Jeśli używamy papy, pierwszy pas przykleja się termicznie z zakładem minimum 10 cm.
Nakładanie drugiej warstwy i wkładka zbrojąca
Drugą warstwę nakłada się po wstępnym związaniu pierwszej – zwykle po 24 godzinach – ale przed jej całkowitym utwardzeniem. W przypadku izolacji średniej i ciężkiej między warstwami wtapia się zbrojenie z siatki poliestrowej. Zbrojenie musi być całkowicie pokryte masą, bez pozostawiania suchych oczek.
Całkowita grubość wyschniętej powłoki dla lekkiej izolacji wynosi 2–3 mm, dla średniej 3–5 mm, a dla ciężkiej może przekraczać 7 mm. Każda kolejna warstwa wymaga czasu na wyschnięcie, dlatego prace planuje się z wyprzedzeniem, szczególnie w okresach jesiennych o podwyższonej wilgotności powietrza.
Wybór materiału zależy od warunków gruntowo-wodnych i rodzaju fundamentu – dla wilgotnego podłoża wystarczy lekka izolacja, a przy wodzie gruntowej konieczna jest izolacja ciężka.
Jak prawidłowo połączyć izolację pionową z poziomą?
Szczelność całego systemu hydroizolacji zależy od tego, jak dobrze połączą się izolacje pionowa i pozioma. Najlepiej, gdy obie wykonuje się z tego samego materiału – np. z masy KMB – bo wówczas tworzą jednolitą membranę. W praktyce często izolację poziomą wykonuje się z papy na ławach, a pionową z mas bitumicznych. W takim układzie warstwę poziomą wyprowadza się lekko na ścianę, a masa pionowa nachodzi na nią z zakładem kilkunastocentymetrowym.
Zabezpieczenie narożnika i przejść rurowych
Najsłabszym punktem jest kąt między ławą a ścianą. Aby uniknąć pęknięć w tym miejscu, formuje się fasetę wyobloną z zaprawy bezskurczowej lub wtapia się taśmę uszczelniającą. Przejścia rurowe – wyprowadzane na zewnątrz przewody kanalizacyjne – wymagają szczególnej staranności. Uszczelnia się je za pomocą kołnierzy i taśm butylowych lub kilkukrotnego przekładania masą KMB, tworząc opaskę sięgającą co najmniej 15 cm od rury w każdą stronę.
Ochrona mechaniczna i drenaż
Gotową izolację trzeba natychmiast osłonić przed przypadkowym uszkodzeniem podczas zasypywania wykopu. Najpierw układa się płyty termoizolacyjne – styropian XPS – które dodatkowo ograniczają ucieczkę ciepła z piwnic. Następnie montuje się folię kubełkową, wypustkami do ściany, która przejmuje napór gruntu i umożliwia swobodny spływ wody do drenażu. Jeżeli projekt przewiduje drenaż opaskowy, rurę drenarską umieszcza się na wysokości ławy i obsypuje warstwą filtracyjną ze żwiru płukanego. Dopiero potem zasypuje się wykop gruntem rodzimym, ubijając go warstwami o grubości 30 cm.
FAQ – najczęściej zadawane pytania
Dlaczego trzeba wykonywać izolację pionową fundamentów?
Ponieważ fundamenty mają stały kontakt z wilgocią gruntową, co prowadzi do degradacji betonu i problemów z wilgocią wewnątrz budynku. Hydroizolacja chroni konstrukcję i zdrowy mikroklimat pomieszczeń.
Jak dobrać rodzaj izolacji do warunków gruntowych?
Wybór zależy od poziomu wód gruntowych i przepuszczalności gruntu określonych w badaniach geotechnicznych. Na przepuszczalnych gruntach stosuje się lekką izolację, a przy wysokim poziomie wód – ciężką.
Czym różnią się lekka, średnia i ciężka izolacja przeciwwodna?
Lekka chroni przed wilgocią przy niskim poziomie wód i dobrej przepuszczalności gruntu, średnia wytrzymuje okresowe nasiąkanie z zbrojeniem, a ciężka odporna jest na ciśnienie hydrostatyczne i ma grubą, wzmocnioną powłokę. Każda ma różne wymagania materiałowe i grubość powłoki.
Jak przygotować podłoże przed nałożeniem hydroizolacji?
Należy usunąć luźne fragmenty i stare izolacje, oczyścić powierzchnię, wyrównać ubytki i zagruntować preparatem zgodnym z zaleceniami producenta. Pominięcie tych prac zwiększa ryzyko odspojenia i przecieków.
Jak przebiega nakładanie warstw izolacji pionowej?
Pierwszą warstwę nakłada się od dołu pionowymi pasami, po wstępnym związaniu nakłada się drugą warstwę zwykle po 24 godzinach. W izolacjach średnich i ciężkich między warstwami wtapiane jest zbrojenie, a każda warstwa musi wyschnąć.
Jak poprawnie połączyć izolację pionową z poziomą?
Najlepiej użyć tego samego materiału, aby stworzyć jednolitą membranę; jeśli stosuje się różne materiały, robi się zakład kilkunastocentymetrowy. Ważne jest szczelne nałożenie masy pionowej na warstwę poziomą.
Jak zabezpieczyć newralgiczne miejsca, takie jak narożniki i przejścia rurowe?
Kąt między ławą a ścianą zabezpiecza się fasetą z zaprawy bezskurczowej lub taśmą uszczelniającą, a rury uszczelnia się kołnierzami, taśmami butylowymi lub kilkukrotną warstwą masy. Strefy te wymagają szczególnej staranności, by uniknąć przecieków.
Jak zabezpieczyć wykonaną izolację przed uszkodzeniem i wilgocią z gruntu?
Po wykonaniu izolacji nakłada się płyty XPS oraz folię kubełkową, a przy drenażu instaluje się rurę drenarską na wysokości ławy z obsypką żwirową. Dopiero potem zasypuje się wykop i zagęszcza grunt warstwami.
